Excavación para piscina Vivienda particular · Almería Mayo 2026
Excavación de piscina residencial en chalet
Vaciado, perfilado y entrega de vaso listo para gunitar en una vivienda unifamiliar del interior almeriense
Resumen ejecutivo
Datos clave
Dimensiones
8×4m
Profundidad
1,90m
Tierra retirada
~65m³
Ejecución
3días
Excavación completa para una piscina residencial en el jardín trasero de un chalet particular del interior almeriense. El trabajo incluyó replanteo, catas previas del terreno, vaciado del vaso, perfilado milimétrico de las paredes y entrega de la fosa lista para la fase de gunitado por parte del piscinista del cliente.
El acceso al jardín se hacía por un lateral de 3,2 m de ancho libre, ajustado pero suficiente para introducir nuestra excavadora Hitachi ZX85 de 8 toneladas. La miniexcavadora Doosan nos sirvió para los trabajos de aproximación, repaso de esquinas y carga de la última fase de tierra.
El terreno, una vez confirmado en cata, era el típico arcilloso-arenoso del interior almeriense: firme y bien drenado, sin presencia de nivel freático a la cota prevista de 2 metros. Eso permitió ejecutar el vaciado sin necesidad de bombeo ni de muros provisionales de contención.
Trabajamos en coordinación directa con el piscinista del cliente: nos pasó plano con la geometría exacta del vaso (incluido escalón y zona honda) y nosotros le entregamos la fosa lista para que pudiese empezar a montar el armado al día siguiente sin tener que repasar nada.
Llevábamos años queriéndola, y al final fue un proceso limpio: vinieron, lo dejaron perfecto y al día siguiente ya estaba el piscinista trabajando.
Cronología de la obra
Las 6 fases del vaciado
Del replanteo hasta el vaso entregado en limpio. Cada paso documentado para que vea cómo trabajamos en una piscina particular.
Fase 01 / 06
01

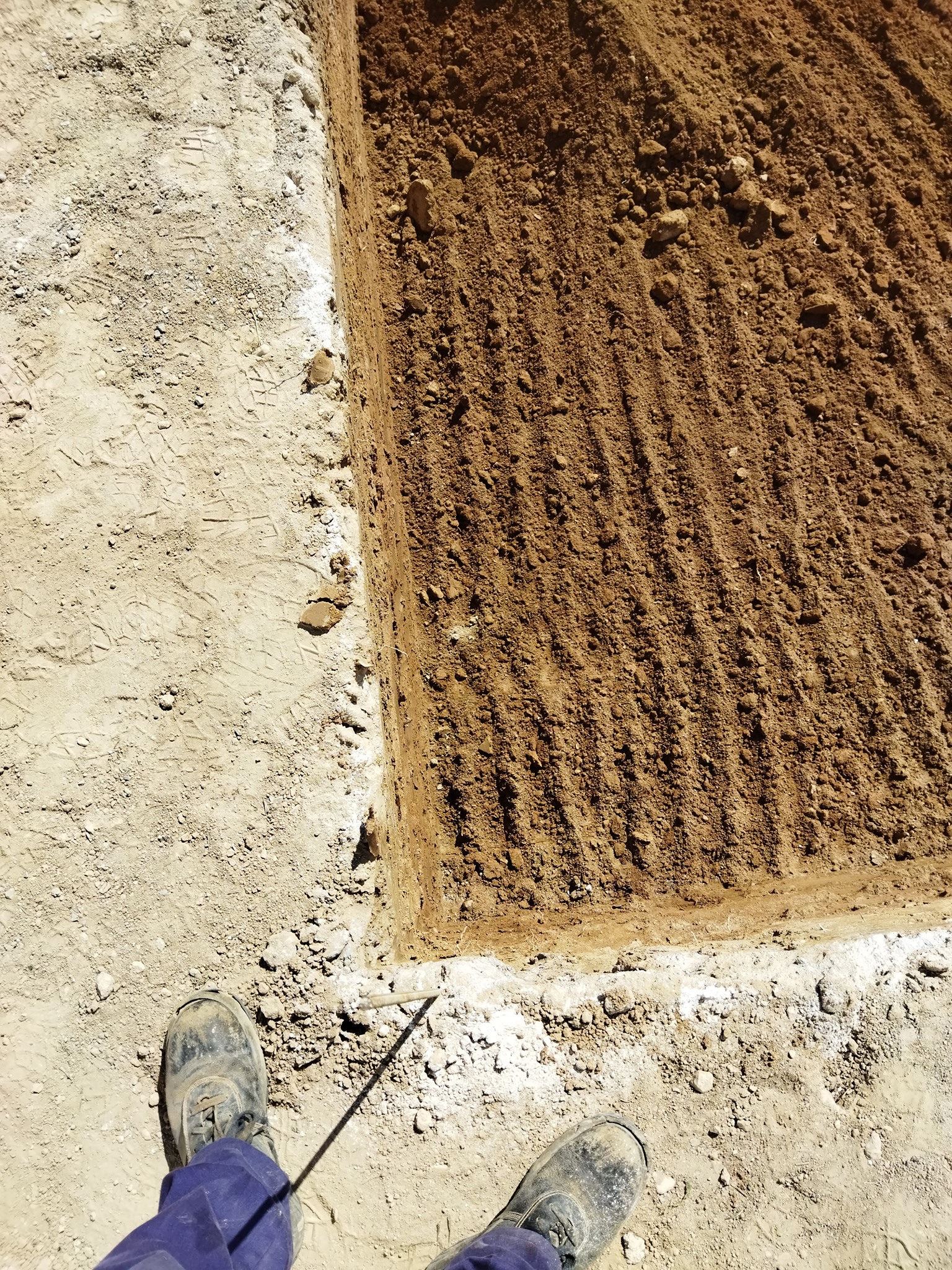

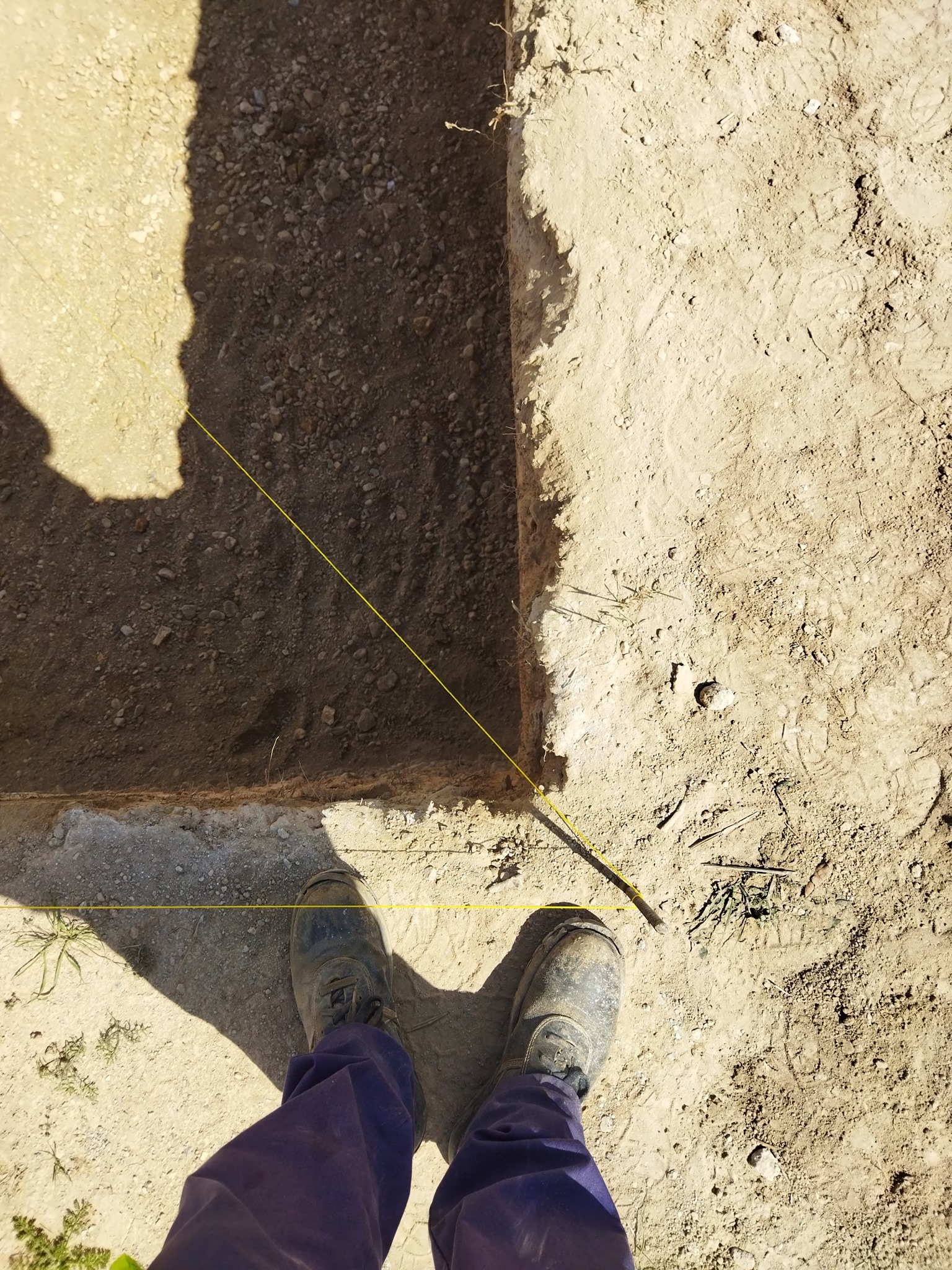

Fase 1 · Replanteo y marcaje
Tras la visita técnica con el cliente, marcamos sobre el terreno el perímetro exacto del vaso usando cinta métrica, varillas y cordel. Verificamos las distancias respecto a la valla y la casa para garantizar las separaciones mínimas reglamentarias.
Fase 02 / 06
02

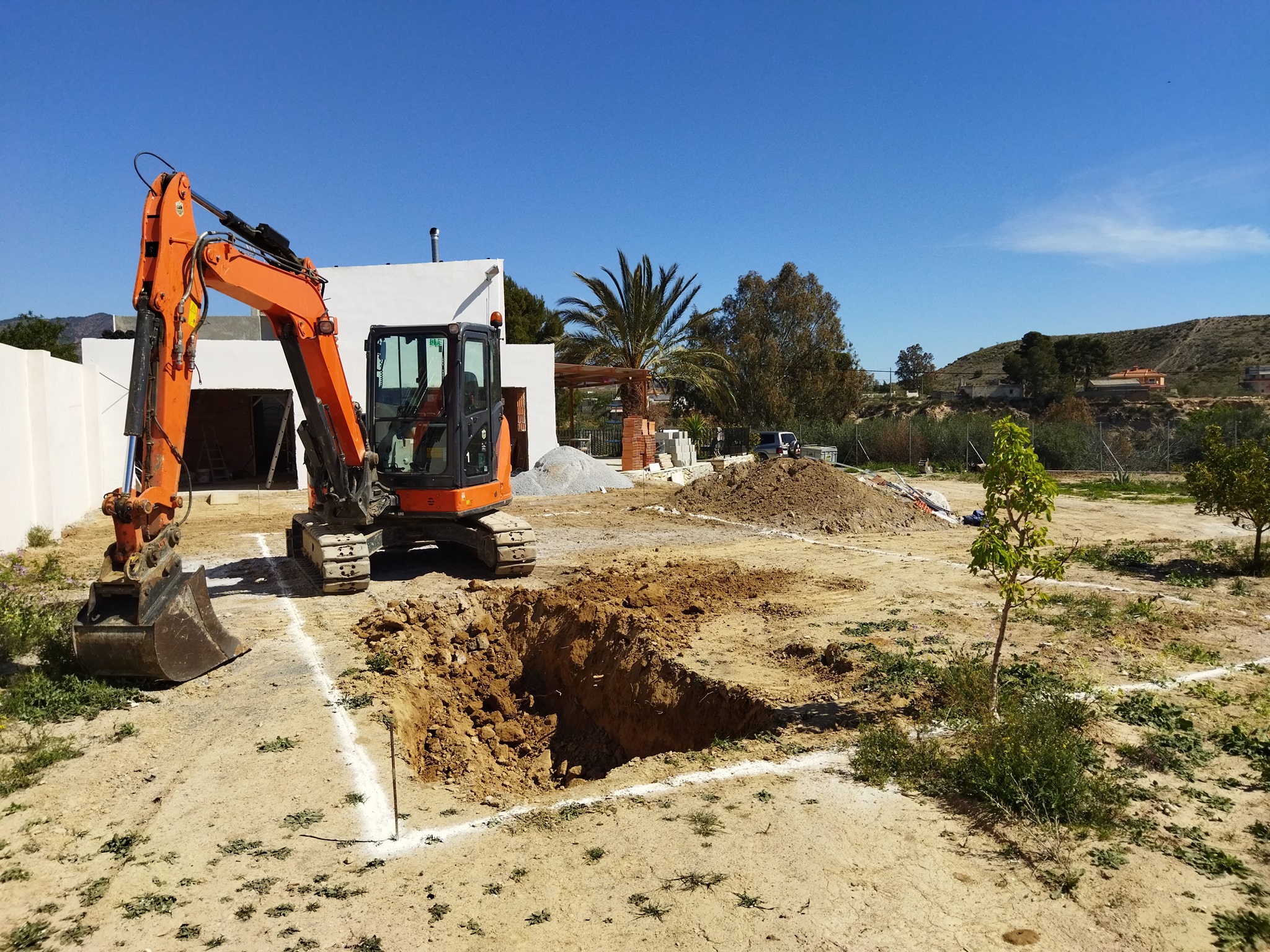

Fase 2 · Cata del terreno
Antes de empezar el vaciado completo abrimos un pozo de inspección en el centro del perímetro para comprobar el tipo de suelo a distintas profundidades. Confirmamos un terreno arcilloso-arenoso firme, sin nivel freático a la cota prevista.
Fase 03 / 06
03
Fase 3 · Apertura inicial

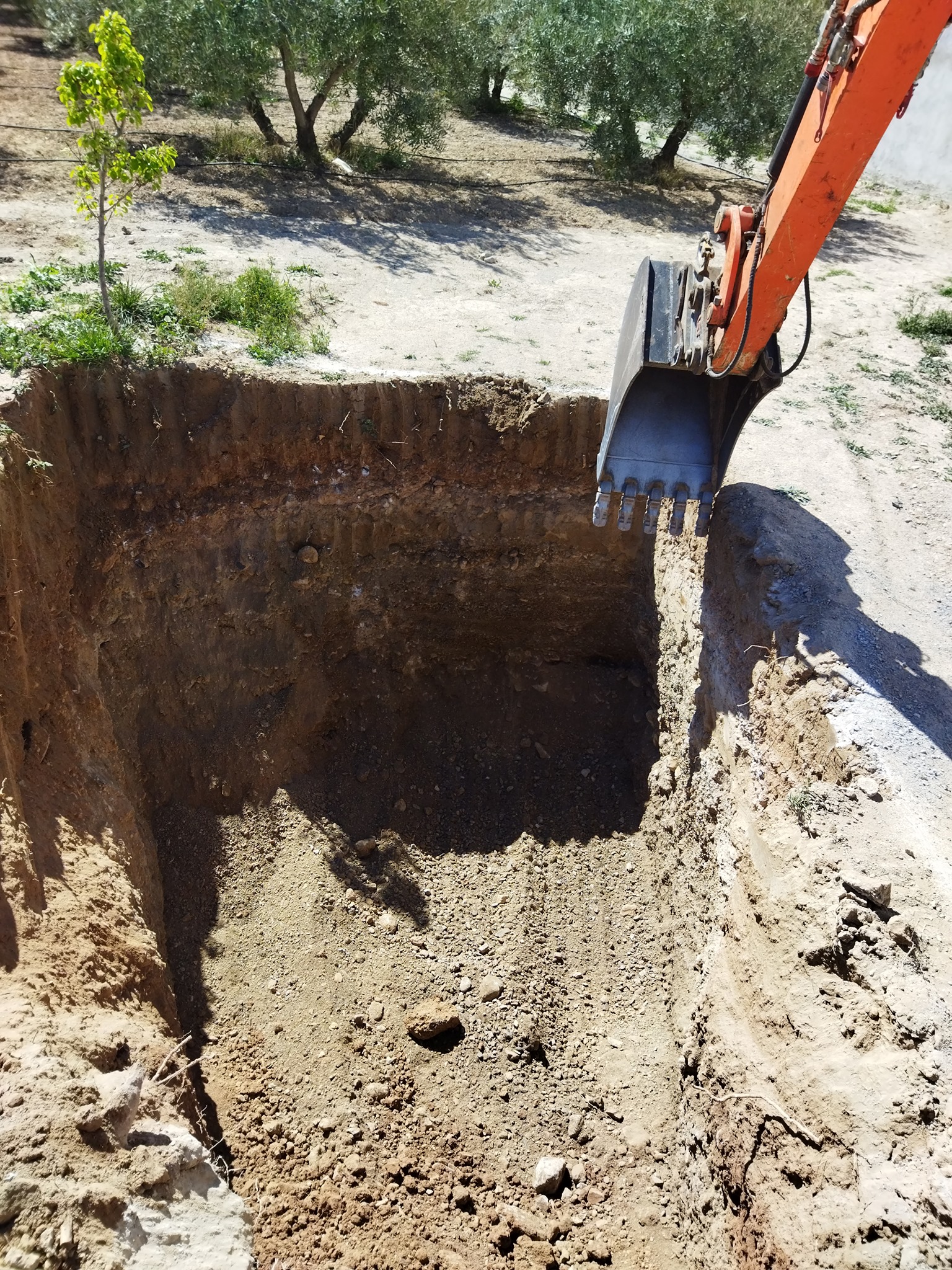

Comenzamos el vaciado con miniexcavadora para hacer la primera trinchera longitudinal. Esto define la cota y permite a la excavadora pesada bajar al fondo cómodamente desde uno de los extremos.
Fase 04 / 06
04

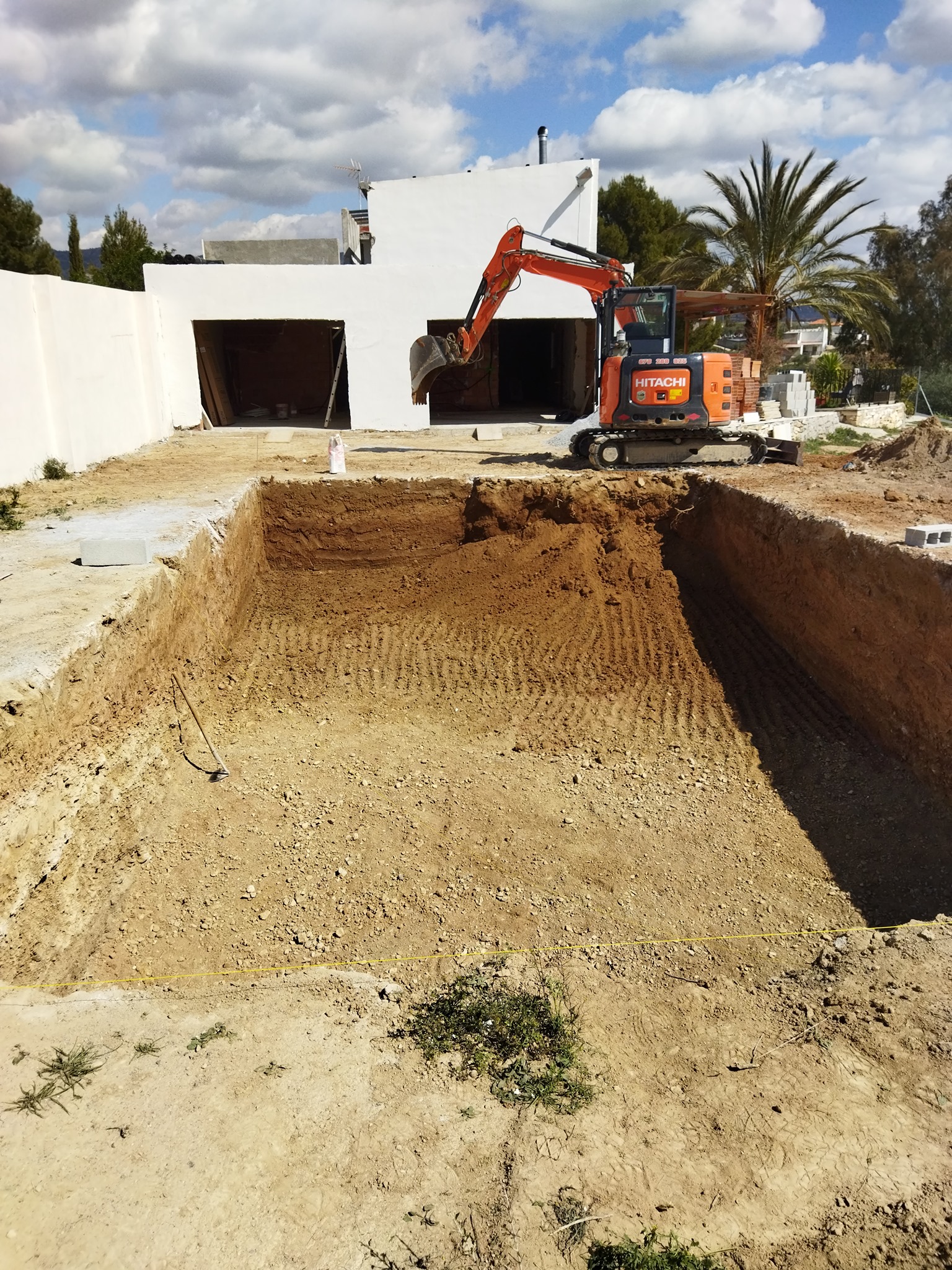

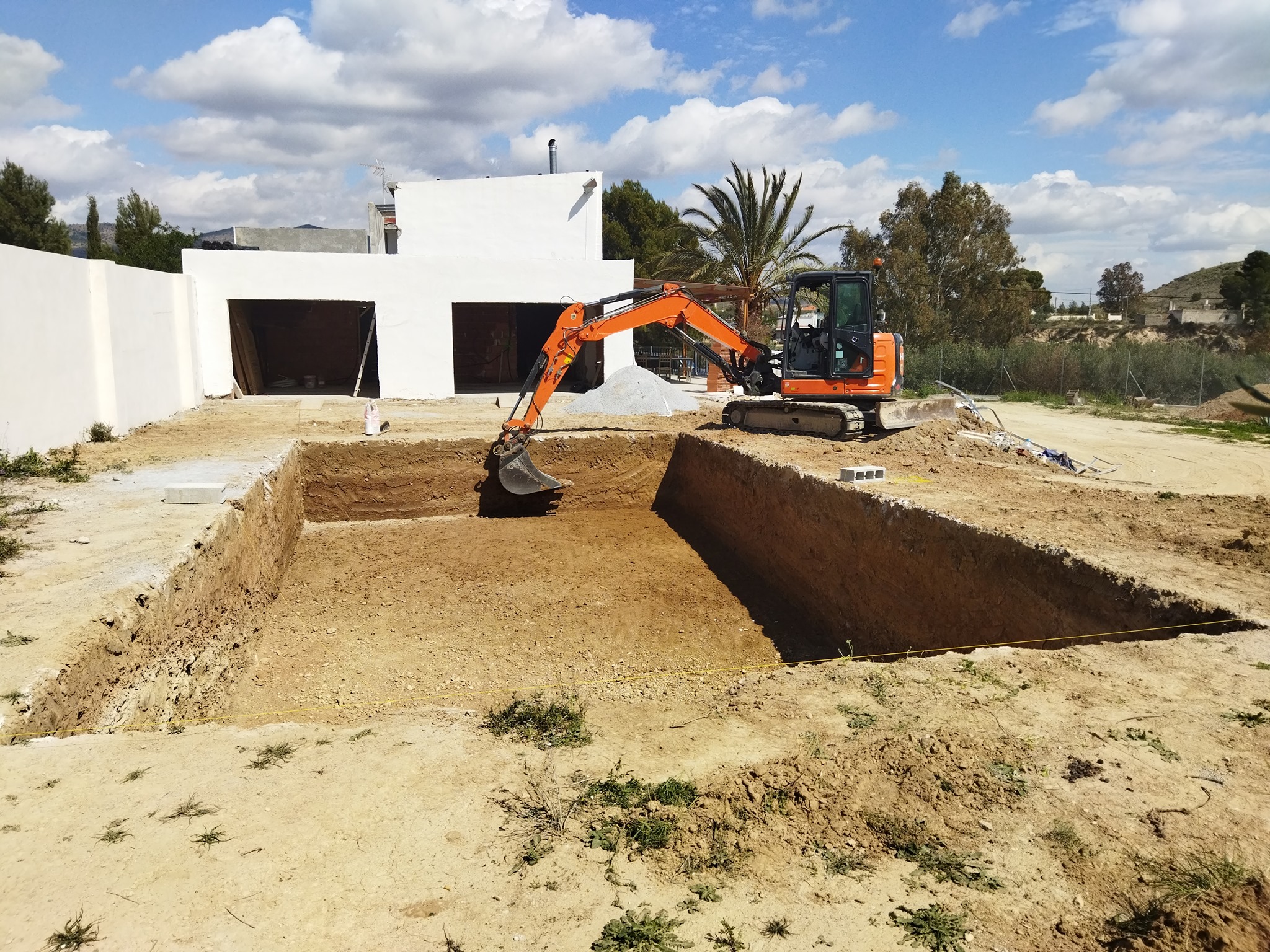

Fase 4 · Vaciado pesado y perfilado

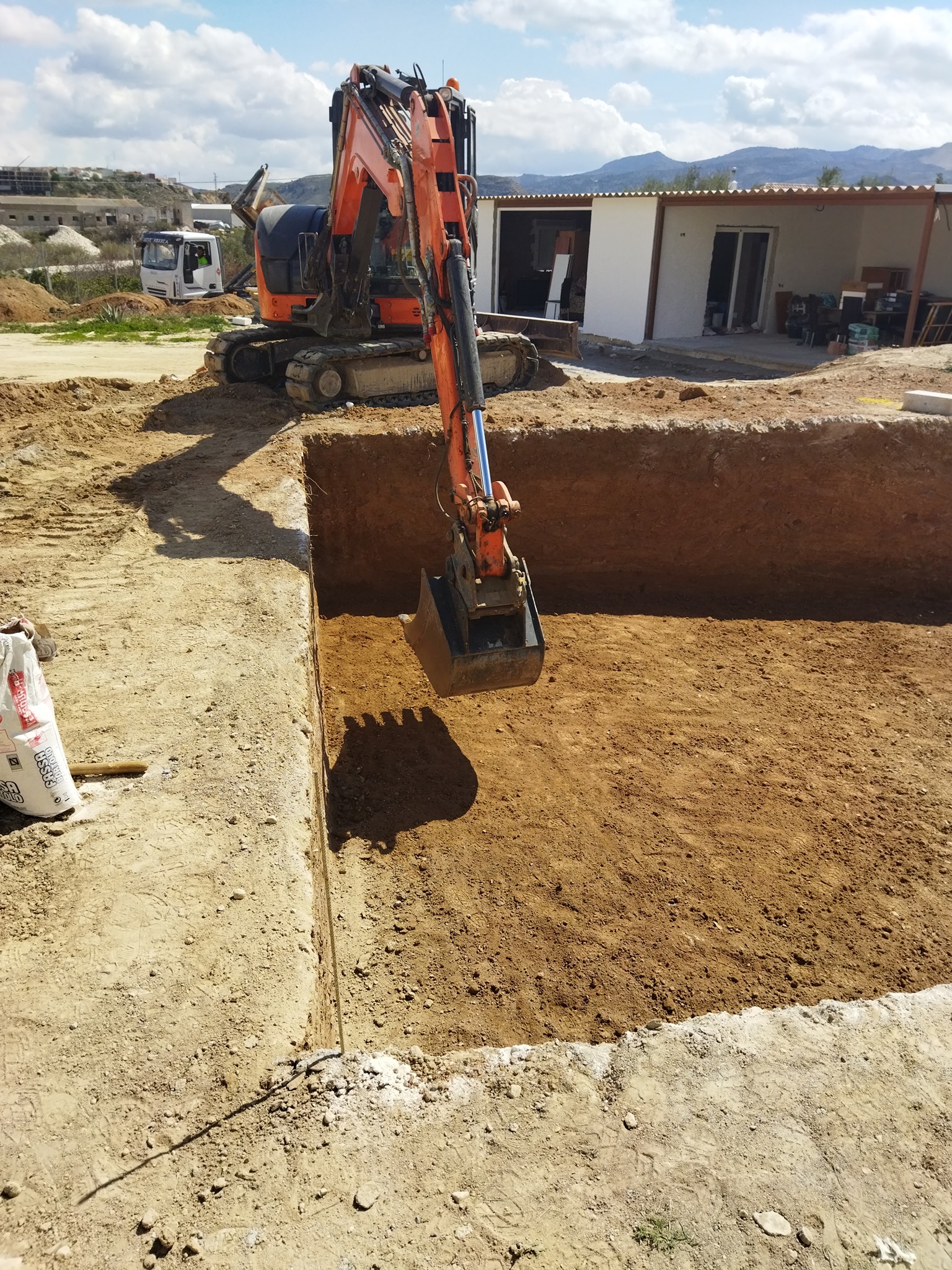

Con la Hitachi de 8 toneladas terminamos el grueso del vaciado y damos el primer pase de perfilado a las paredes. Trabajamos contra la cota marcada por el láser para que cada lado quede perfectamente plomado.
Fase 05 / 06
05

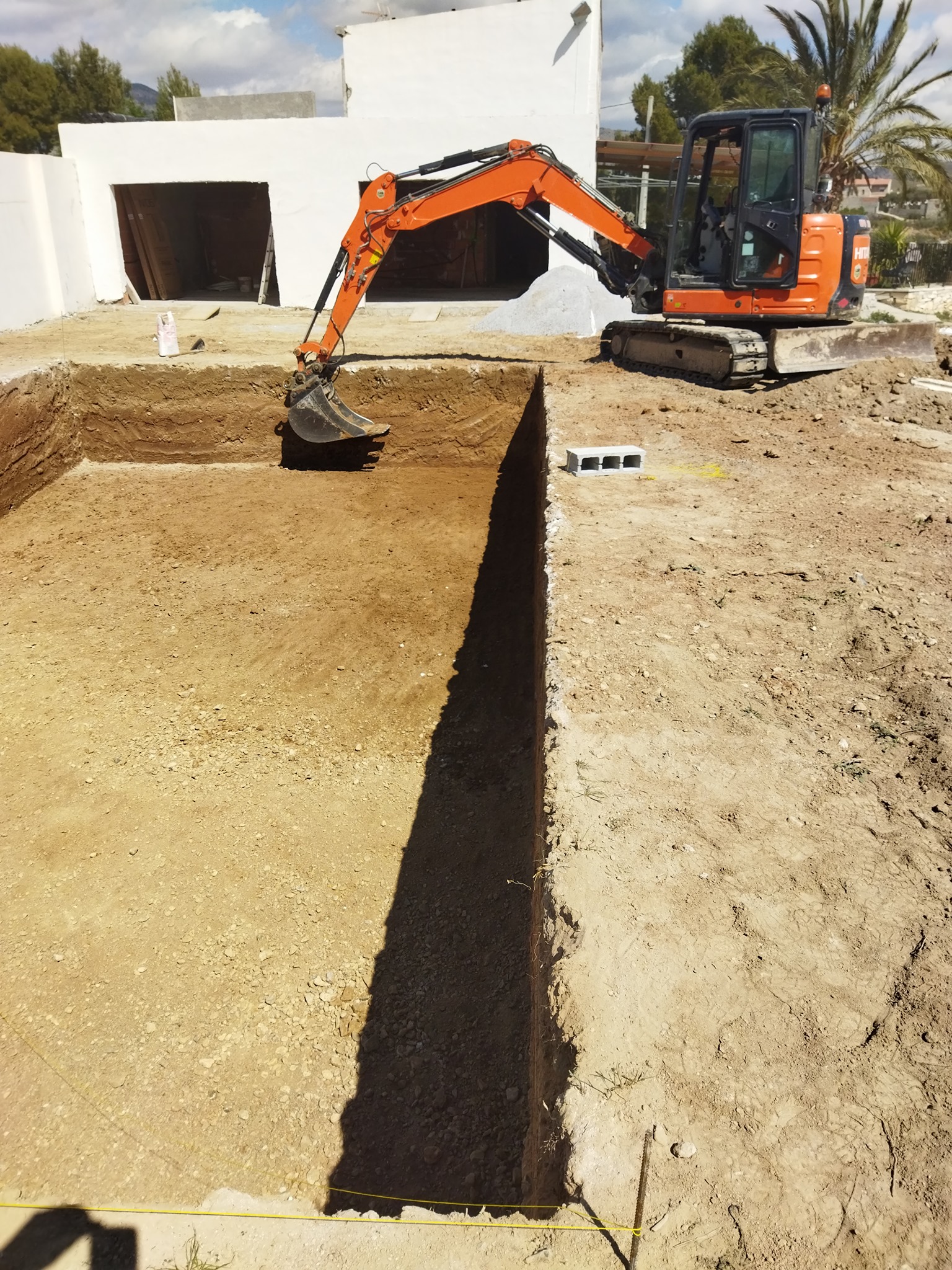

Fase 5 · Acabado fino del vaso
Repaso final de paredes y fondo para dejar superficies regulares. El escalón y la zona profunda quedan diferenciados y a cota. Limpiamos el perímetro y retiramos el último material suelto.
Fase 06 / 06
06

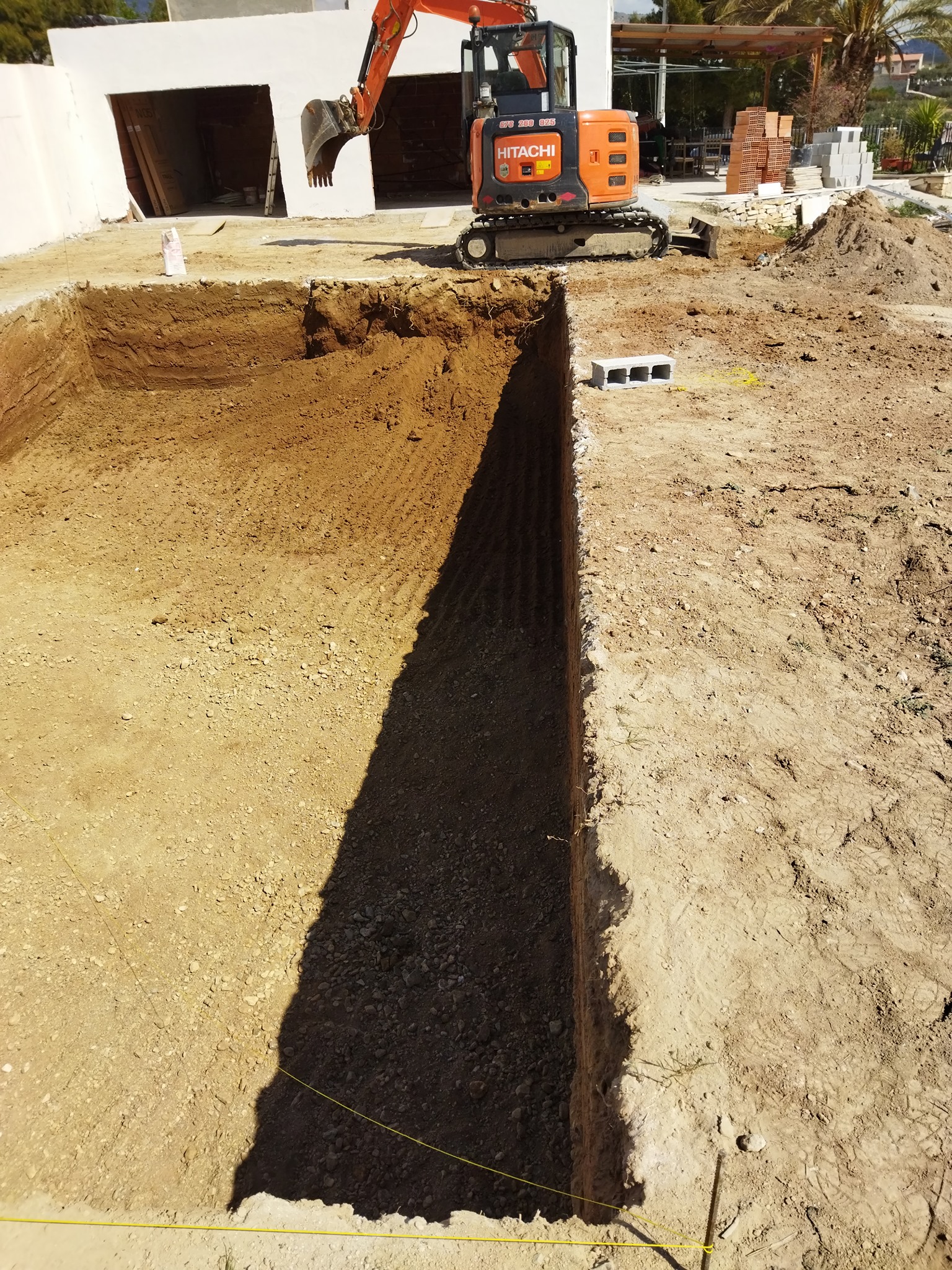

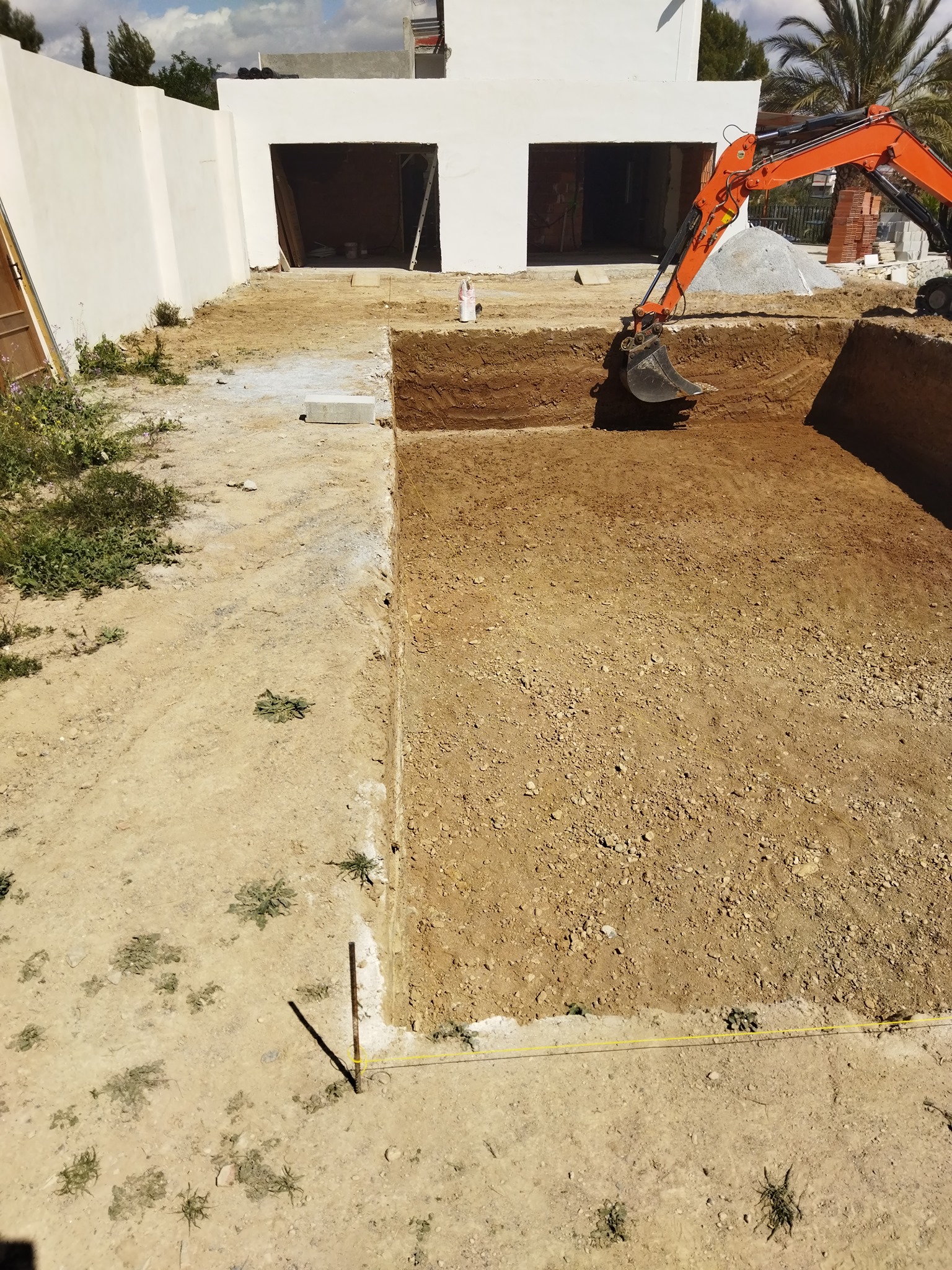

Fase 6 · Entrega lista para gunitar
Entregamos el vaso al piscinista del cliente: paredes plomadas, fondo compactado y escalón definido. Sin tierras sueltas en el perímetro y con el acceso despejado para que pueda colocar el armado.
Más fotos de la obra
Detalles del trabajo en imágenes
Documentación
Ficha técnica del proyecto
Datos verificables del trabajo: dimensiones, maquinaria empleada, volumen movido y plazos. Todo lo que un cliente debería poder pedir antes de contratar una excavación de piscina.
Presupuesto cerrado
El precio que firmamos en presupuesto fue el final. Incluido el transporte de tierras a vertedero autorizado. Sin cargos por horas extra ni "imprevistos".
